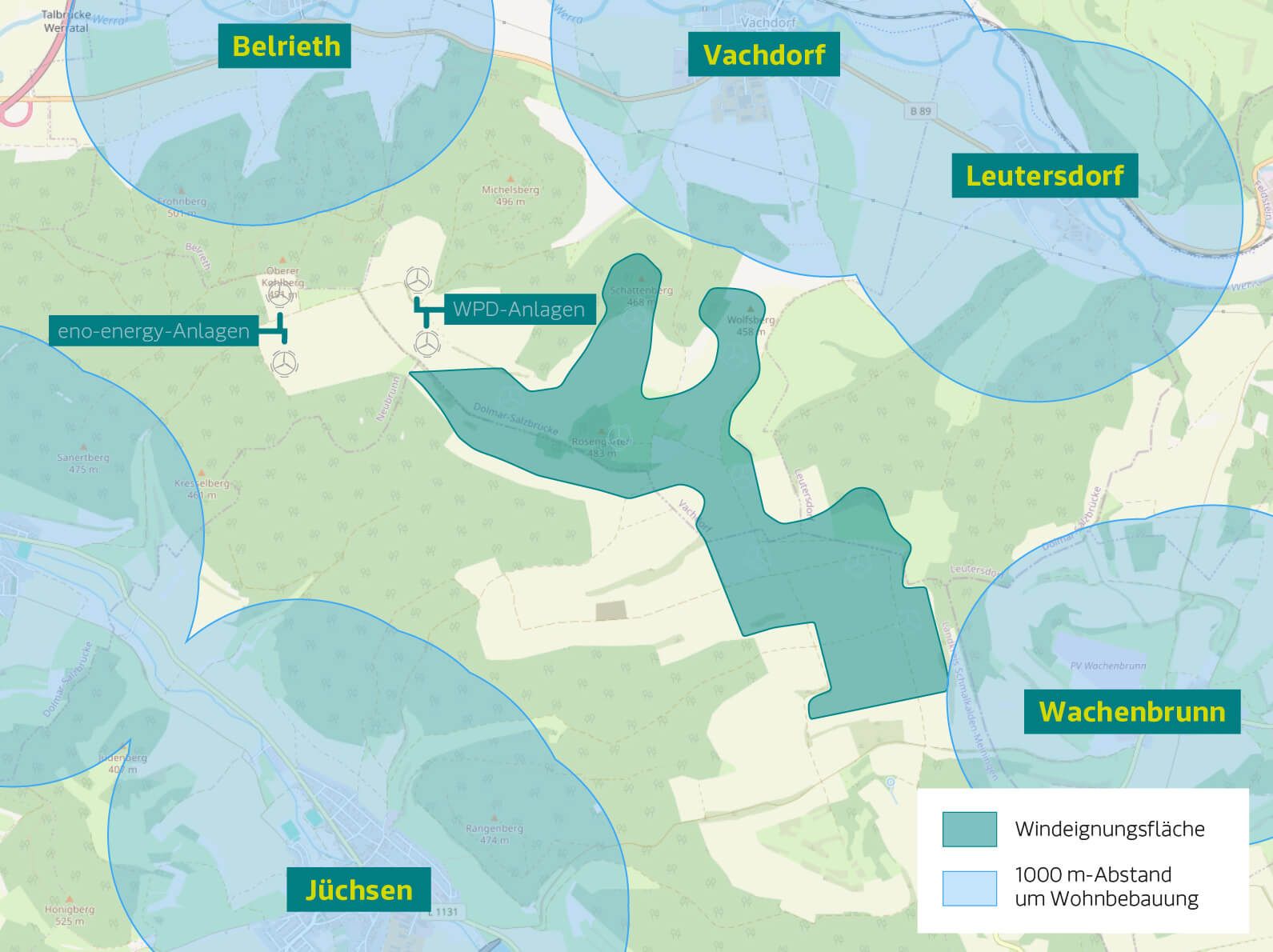

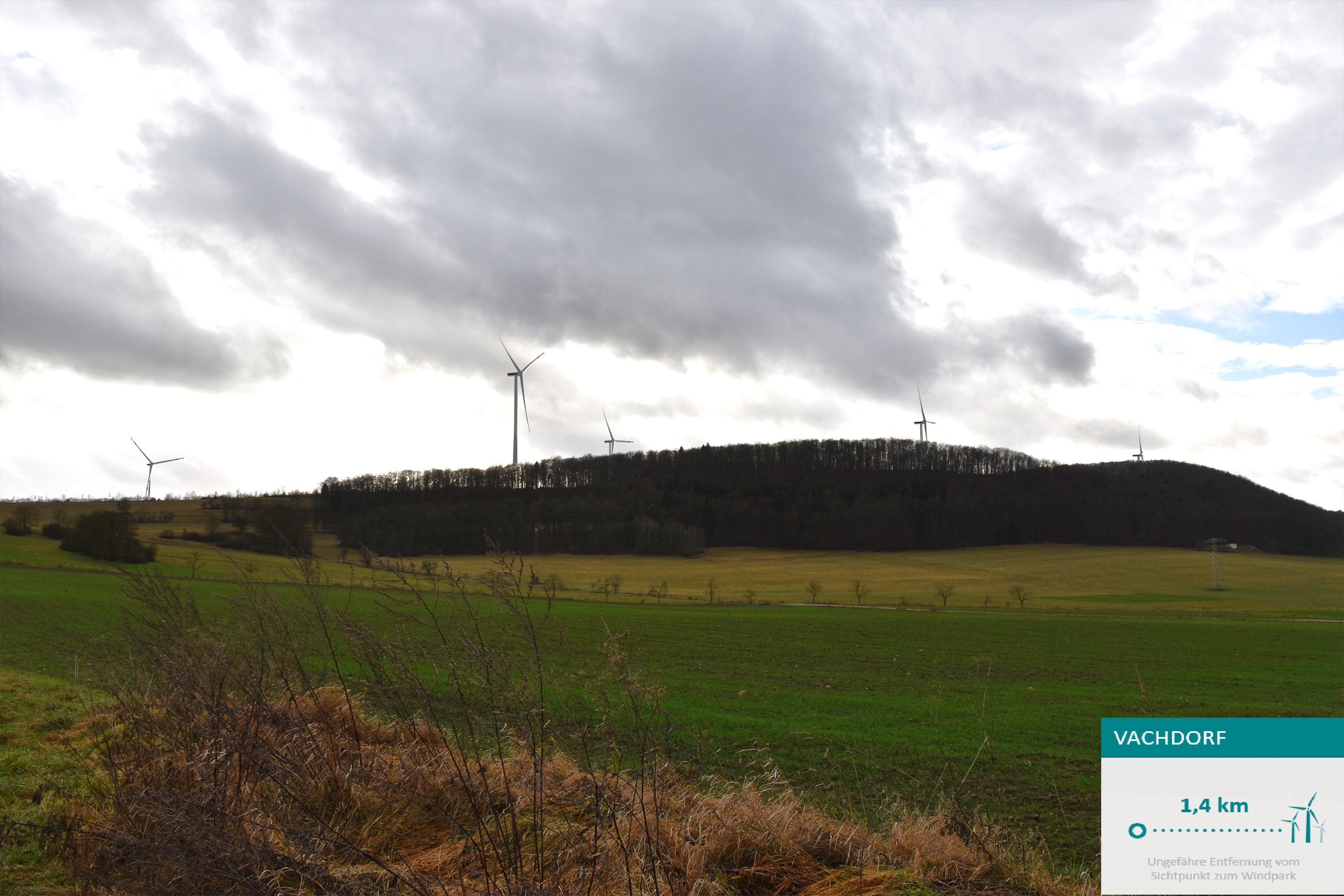

Planung Windpark Vachdorf/ Jüchsen
§ 6 hat 4 frühere Fassungen und wird in 23 Vorschriften zitiert
(1) Folgende Anlagenbetreiber dürfen den Gemeinden, die von der Errichtung ihrer Anlage betroffen sind, Beträge durch einseitige Zuwendungen ohne Gegenleistung anbieten:
1. Betreiber von Windenergieanlagen an Land nach Maßgabe von Absatz 2 und
2. Betreiber von Freiflächenanlagen nach Maßgabe von Absatz 3.
(2) 1 Bei Windenergieanlagen an Land dürfen den betroffenen Gemeinden Beträge von insgesamt 0,2 Cent pro Kilowattstunde für die tatsächlich eingespeiste Strommenge und für die fiktive Strommenge nach Nummer 7.2 der Anlage 2 angeboten werden, wenn die Anlage eine installierte Leistung von mehr als 750 Kilowatt hat und für die Anlage eine finanzielle Förderung nach diesem Gesetz oder einer auf Grund dieses Gesetzes erlassenen Rechtsverordnung in Anspruch genommen wird. 2 Als betroffen gelten Gemeinden, deren Gemeindegebiet sich zumindest teilweise innerhalb eines um die Windenergieanlage gelegenen Umkreises von 2.500 Metern um die Turmmitte der Windenergieanlage befindet. 3 Befinden sich in diesem Umkreis Gebiete, die keiner Gemeinde zugehörig sind (gemeindefreie Gebiete), gilt für diese Gebiete der nach Landesrecht jeweils zuständige Landkreis als betroffen. 4 Sind mehrere Gemeinden oder Landkreise betroffen, ist die Höhe der angebotenen Zahlung pro Gemeinde oder Landkreis anhand des Anteils ihres jeweiligen Gemeindegebiets oder des jeweiligen gemeindefreien Gebiets an der Fläche des Umkreises aufzuteilen, so dass insgesamt höchstens der Betrag nach Satz 1 angeboten wird.
(3) 1 Bei Freiflächenanlagen dürfen den betroffenen Gemeinden Beträge von insgesamt 0,2 Cent pro Kilowattstunde für die tatsächlich eingespeiste Strommenge angeboten werden. 2 Als betroffen gelten Gemeinden, auf deren Gemeindegebiet sich die Freiflächenanlagen befinden. 3 Befinden sich die Freiflächenanlagen auf gemeindefreien Gebieten, gilt für diese Gebiete der nach Landesrecht jeweils zuständige Landkreis als betroffen. 4 Im Übrigen ist Absatz 2 Satz 4 entsprechend anzuwenden.
(4) 1 Vereinbarungen über Zuwendungen nach diesem Paragrafen bedürfen der Schriftform und dürfen bereits geschlossen werden
1. vor der Genehmigung der Windenergieanlage nach dem Bundes-Immissionsschutzgesetz oder
2. vor der Genehmigung der Freiflächenanlage, jedoch nicht vor dem Beschluss des Bebauungsplans für die Fläche zur Errichtung der Freiflächenanlage.
2 Die Vereinbarungen gelten nicht als Vorteil im Sinn der §§ 331 bis 334 des Strafgesetzbuchs. 3Satz 2 ist auch für Angebote zum Abschluss einer solchen Vereinbarung und für die darauf beruhenden Zuwendungen anzuwenden.
(5) Wenn Betreiber von Windenergieanlagen an Land oder Freiflächenanlagen eine finanzielle Förderung nach diesem Gesetz oder einer auf Grund dieses Gesetzes erlassenen Rechtsverordnung in Anspruch nehmen und Zahlungen nach diesem Paragrafen leisten, können sie die Erstattung des im Vorjahr geleisteten Betrages im Rahmen der Endabrechnung vom Netzbetreiber verlangen.
____
Text in der Fassung des Artikels 11 Gesetz zur Umsetzung unionsrechtlicher Vorgaben und zur Regelung reiner Wasserstoffnetze im Energiewirtschaftsrecht G. v. 16. Juli 2021 BGBl. I S. 3026 m.W.v. 27. Juli 2021
